第五章 施工方法
1、管片防水堵漏施工方法
(1)管片点状部位渗漏
采用压力注浆法。使用灌注改性环氧树脂堵漏液,环氧树脂胶泥缝外封闭处理。
(2)管片拼缝渗漏
采用压力注浆法。使用灌注超细水泥浆及改性环氧树脂堵漏液,环氧树脂胶泥缝外封闭处理。
2、管片防水堵漏施工工艺流程
(1)管片点状部位渗漏
化学处理施工基面→筑造压力灌浆系统→灌注改性环氧树脂堵漏液→铲除灌浆系统凸出平面部分→施工改性环氧胶泥密封层→清洁处理基面→验收。
(2)管片拼缝渗漏
清洗缝口→化学处理施工基面→筑造压力灌浆系统→压注超细水泥浆→压注改性环氧树脂浆液→铲除灌浆系统凸出平面部分→建造改性环氧胶泥密封层→清洁处理基面→验收。
(3)技术要点
1)堵漏工作应在地下水位恢复后进行;
2)在混凝土表面开槽时,不能破坏混凝土结构,并应小于钢筋保护层厚度,且必须把松散的混凝土清理干净;
3)钻孔时必须保证孔底与裂缝相交,并能够引导出渗水;孔间距与渗水量,浆液粘度的关系为:裂缝大,渗水量大,则间距大,反之则小;
4)灌浆原则;垂直裂缝,自下往上;水平裂缝,从一端向另一端。
3、施工步骤
3.1管片点状渗漏处理
(1)搭设可移动装配式钢管操作平台,预留通道,保证隧道内运输车的正常运作。
(2)清除积水,检查渗漏源,标上记号。
(3)化学处理施工砼面。要求无油污、无积水、无杂物。
(4)筑造压力注浆系统,,用速硬微膨胀水泥封闭,12小时后,将高压灌浆管道连接到灌浆机上,试压后待下一工序施工。
(5)灌浆堵漏:经压力测试密封合格后,将改性环氧树脂堵漏液按配比配好,放入灌浆机的容器中,渐进加压。直至空腔内充满堵漏浆液,或相邻灌浆咀冒浆方可结束该入浆孔。并迅速将高压灌浆胶管屈折结扎。以防止浆液外溢,如此反复操作,直至将所有灌浆系统灌完灌满。待12小时固化后,整体检查堵漏效果。
(6)建造环氧胶泥密封层。配制胶料要求搅拌均匀,和易性好,便于施工为佳。
(7)清洁处理基面,整体检查、验收。
3.2管片拼缝渗漏处理
(1)搭设可移动装配式钢管操作平台,预留通道,保证隧道内运输车的正常运作。
(2)使用钢丝刷刷洗拼缝,清除其中的尘土污物,要求缝内干净。
(3)在缝内涂涮界面处理剂。
(4)用速硬微膨胀水泥埋设灌浆管及封堵拼缝,管间距视具体情况而定,一般为50㎝左右,渗水小时,管间距可适当远些,但不宜超过1米,拼缝渗水较大处,铝管间距30cm左右。封缝要呈圆弧形,且表面要光滑,接近原构件颜色。
(5)筑造压力注浆系统,要先压注超细水泥浆,观看注浆止水的效果,注浆压力控制在0.30~0.40Mpa左右,如仍有渗漏再埋管压注改性环氧树脂浆液。止住水后,可将注浆管切除。
(6)建造环氧胶泥密封层。配制胶料要求搅拌均匀,和易性好,便于施工为佳。
(7)清洁处理基面,整体检查、验收。
3.3管片清洗
对较松散的污迹位,直接用钢丝刷刷洗;对较结实的污迹位,用手提磨机打磨至污迹消除,磨削量不大于1mm,然后用水冲洗干净。
上述处理完毕后,用丁晴抗裂乳胶浆在表面涂刷,随浆压光,调配的颜色尽量与原色一致。
第六章 选用主要材料性能
1、改性环氧树脂灌浆液
TS-11改性环氧树脂灌浆液是以环氧树脂为主剂,配以增塑剂、促进剂、固化剂等制成的一种高强度、高韧性的粘结补强材料。
1.1产品优点:
(1)稠度低,可灌性大,对细小裂缝的渗入能力强。
(2)高强高粘结力,收缩小,室温固化,化学性能稳定。
(3)具有补强、加固、堵漏和防腐功能;对断裂砼梁、柱具有修复作用。

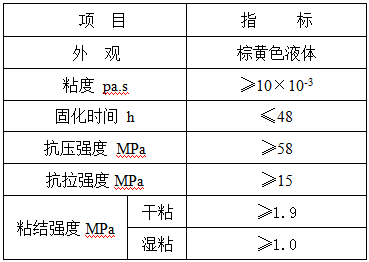

1.2主要技术指标:
改性环氧树脂的主要技术指标(Q/GZ TS05-2002)
2、超细水泥灌浆料
超细水泥灌浆料是由高强型超细水泥、膨胀剂、流化剂等多种助剂,经特殊设备精制而成的新一代无机刚性灌浆材料。
2.1产品优点:
(1)无毒、无味、对地下水及环境无污染,属环保型灌浆材料 。
(2)耐久性好,不老化,抗渗性能佳。
(3)浆液流动性好,材料的比表面积在8000c㎡/g以上,平均粒径5-15μm左右,因而其稳定性及可灌性高。
2.2具体性能指标如下:
A、物理性能
(1)外观:灰色粉状物料;
(2)密度:2.80~3.20g/cm3;
(3)比表面积:大于8000c㎡/g。
(4)固结体抗压强度:大于35Mpa(28d)。
B、浆液性能
(1)凝结时间: 初凝9~14h,终凝13~18h (W/C=1.0)
(2)流动性及稳定性: 浆液稳定性随“W/C”加大而增加,通常施工W/C在0.5~1.0之间时,浆液具有较好的流动性及稳定性。
(3)可灌性:可灌入粒径为0.10~0.30mm的细砂,能处理普通水泥不能处理的基础和细裂缝,可取代化学浆材。
(4)固化后的膨胀性及抗渗性:当W/C为0.5时,28天净浆自由线膨胀率在0.2~0.5%之间,阻止结石收缩,机体结构紧密,提高了抗渗性,抗渗标号可达S10以上。
(5)浆液固化后的强度:W/C=0.44时的砂浆28天抗压强度不低于55Mpa,W/C=1.0小时的净浆抗压强度不低于10Mpa,大大高于水玻璃及化学浆材。
3、速硬微膨胀水泥
TS-9速硬微膨胀水泥是一种抗渗、高效防潮的防水、堵漏、粘结、且具有微膨胀的特种材料。产品分为缓凝型(Ⅰ)和速凝型(Ⅱ)两种。
3.1产品优点
(1)快速凝固、瞬间止水,早期强度高,具有微膨胀性能。
(2)凝固时间可调:速凝型堵漏灵用作瞬间堵漏,缓凝型堵漏灵用作堵漏、防水、粘结。
(3)与基体结合成整体,寿命长,耐水性优。
(4)属环保产品,无毒、无害、无污染。
(5)迎背水面均可使用,操作简单。

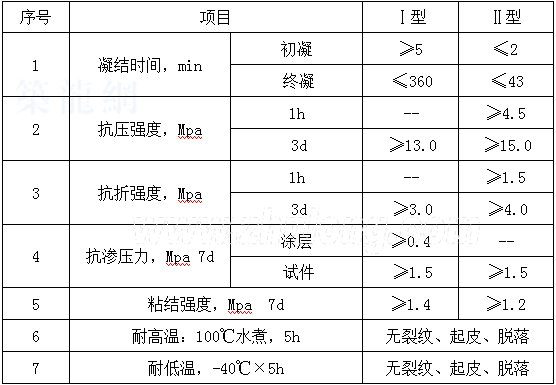

3.2主要技术指标
(Q/GZ TS01-2002)
第七章 施工进度计划
1、施工安排
(1)左、右线同时开工,先进行隧道防水堵漏,然后进行管片的清洗。
(2)保证配备足够的设备和人员,确保工程进度。
2、施工进度计划:
(1)xx盾构区间右线:计划2005年4月5日开始,于2005年6月10日完成,共67天;
(2)xx盾构区间左线:计划2005年4月5日开始,于2005年6月30日完成,共77天。
第八章 质量保证措施
1、保证质量组织措施
(1)贯彻质量目标责任制
以项目经理和项目总工为领导核心的质量责任保证体系,使工程质量始终处于有效的监督和控制状态。
(2)树立“百年大计、质量第一”思想
进场人员必须经质量教育,施工人员必须经技术培训,操作人员保证上岗,无证人员不得进行施工操作。
(3)执行“三检制”
坚持“自检、交接检、专检”三检制,隐蔽工程经监理验收合格后,方可进行下一道工序的施工。
2、保证质量的材料管理措施
(1)严格材料质量检查验收制
材料进场应有合格证和质检报告,需经监理检验确实,不合格、不符合设计或规范要求的材料不准使用于本工程。
(2)对进场材料进行四验
“验品种、验规格、验质量、验数量”,按不同规格、型号分类堆放,以免混用、错用。
(3)现场配置的材料应严格计量、准确配比、充分搅拌。
3、保证质量的技术措施
(1)切实作好技术交流
开工前施工负责组织对现场操作人员进行设计方案、工艺规程、质量目标、检验制度等技术交底,做到施工人员人人了解。
(2)严格质量检验
按照验收规范和有关要求进行验收、上道工序不合格,决不进行下道工序施工,将质量缺陷消灭在施工过程中。
(3)做好成品保护
施工过程中做好养护、及时复盖和明确保证防水层成品进行保护。
第九章 安全保证措施
(1)凡是进场的施工人员必须戴好安全帽,现场内严禁穿拖鞋、高跟鞋硬底鞋,更不能赤脚上工地,作业前严禁喝酒。
(2)高空作业要系好安全带。
(3)施工中的操作平台、安全绳和电器设备,必须安装和绑扎牢固,做到定期检查、随时警惕。
(4)操作平台上的负荷不能超载,每个施工平台上面作业人员不能超过3人
(5)未经施工负责人批准,不准任意拆除架设设施、吊绳等安全装置。
(6)施工用电不准私搭乱接,必须由专人负责,严格遵守供电规则和操作规程。
(7)易燃易爆物品应离开火源,且不能长时间在太阳下暴晒。
(8)堵漏修补工作与隧道掘进交叉作业,施工过程中,要注意隧道内的运输车辆,以免撞坏操作平台或碰到人。
(9)施工期间,电瓶车经过时,施工平台上的作业人员须及时下来躲避,防止发生碰撞平台而出现伤人事故。
